名古屋市教育スポーツ協会

公益財団法人 名古屋市教育スポーツ協会 | NESPA(N)
文字サイズ 標準大
音声読上げ機能について

Yahoo! JAPAN

  • このサイト内を検索
  • ウェブ全体を検索
日本ガイシ スポーツプラザ ガイシアリーナ

日本ガイシ スポーツプラザ ガイシアリーナ 施設ブログ

2021年4月のアーカイブ

競泳・飛込プール開場!

2021年4月29日 木曜日

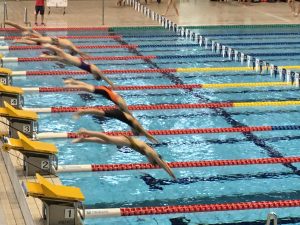

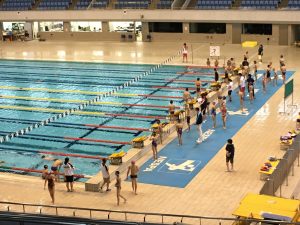

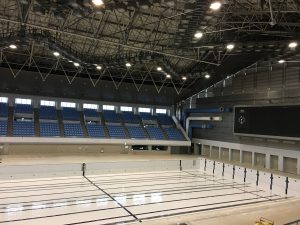

 本日4月29日(木)より、競泳・飛込プールが開場しました。(個人利用は7・8月)

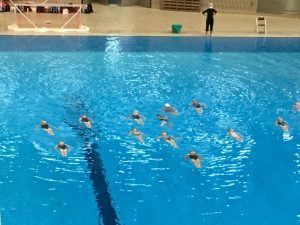

 水深2メートル、10レーンの大会仕様の競泳プールで、選手たちは黙々と練習に励んでいました。

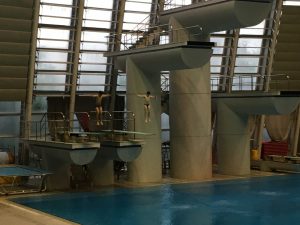

 競泳プールの隣にある、水深5メートルの飛込プールでも、アーティスティック(左)・飛込(右)が練習開始です。各競技の選手の皆さん、頑張ってください!

アイスリンクから競泳プールへ その6

2021年4月27日 火曜日

 プール槽から鉄骨が全て撤去されました。水を入れる前にクリーナーでプール内の清掃です。

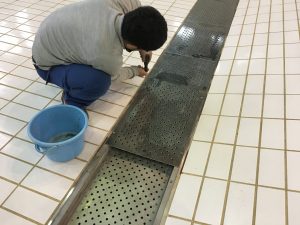

  プールを囲っている排水溝の清掃も行います。

  スタート台も設置されました。コースロープも待機しています。

 そして、水入れの開始です。水深2メートル、10レーンの50m競泳プールは2日ほどで満水になりました。コースロープと5メートルフラッグも設置しました。あとは、水温が上がるのを待つのみです。

 これにて、シリーズ「アイスリンクから競泳プールへ」は完結いたします。

 さて、アイスリンクから約1ヶ月かけて変身した競泳プールは、5月より専用利用や大会で使用されます。個人での利用は、7・8月となります。…が、「早く競泳プールで泳ぎた~い、練習した~い!」という方に朗報です。5月8日(土)・15日(土)16日(日)・29日(土)の4日間、事業「競泳プールの初泳ぎ」としまして午後1時から5時まで個人利用ができます。是非、ご利用ください。

                thumbnail of 00初泳ぎちらし(ガイシアリーナ)

                ↑こちらをクリックするとチラシが拡大できます。

アイスリンクから競泳プールへ 番外編

2021年4月26日 月曜日

競泳プールの転換工事が進む中、お隣の飛込プールでは水抜きが終わり、清掃も完了しました。 排水溝の二重蓋もしっかりとネジを締めました。

 年に一度、この時だけの職員の特権。飛込プールの底に下りることができます。水深5mの底の部分に立つと、こんな感じになります。さらに飛込台の一番上からを写真に撮ると、こんな感じです。プールの底から飛込台まで15メートル、人間が小さく見えますね。

アイスリンクから競泳プールへ その5

2021年4月24日 土曜日

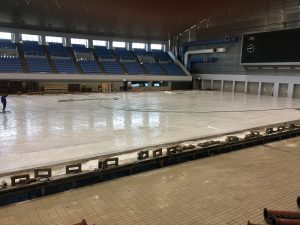

アイスリンクから競泳プールへの転換工事も半分ほどが終わりました。前半は、氷を溶かしリンクサイドの解体、フェンスやビニル管・鉄管の撤去を行いました。

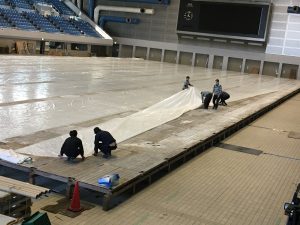

 それでは、後半をまとめてご紹介します。まずはリンク内に敷かれたビニルシートを撤去します。一枚が幅4mほどでしょうか、縦に半分に折ります。そして、それを着物の帯を巻くように芯に丸めていきます。単純な作業ですが、長さ50mもあるものを横にずれないように巻いていくので慎重な作業です。皆さん、腰を痛めないでねー。

 ビニルシートを撤去すると、プール一面に敷き詰められた床板が姿を現します。これを全て撤去します。撤去された床板は何枚も積み重ねられた状態で、後日倉庫に収納されます。限られたスペースの倉庫に収納するには、これまで培った経験と技術が必要となります。

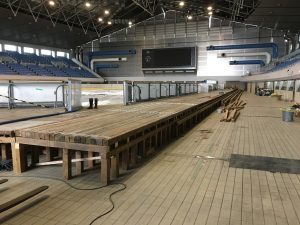

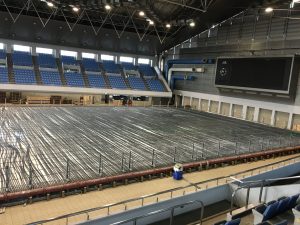

 床板が全て撤去されると、アイスリンクを一番下で支えていた鉄骨の登場です。リンクが崩れないように、ち密に組立られています。こうやって見ると、美しさも感じられますね。プール内に張り巡らされた鉄骨ひとつひとつの部品を取り外し、水深2mのプール槽から運び出すのは大変です。また、部品を落としたり倒したりすると、プールのタイルが傷ついてしまうので、慎重さも要求されます。作業員の皆さんの顔にも緊張感がうかがえます。全てが撤去されると、いよいよプール槽のお目見えです。

アイスリンクから競泳プールへ その4

2021年4月18日 日曜日

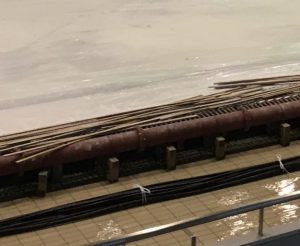

フェンスを支えていた支柱も取り除かれ、今度は751本の黒い管をある程度束ねてリンク外へ運びます。全て運ぶまで一日かかりました。

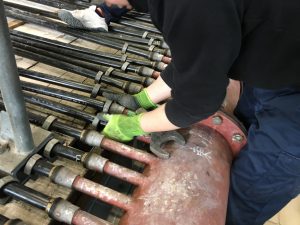

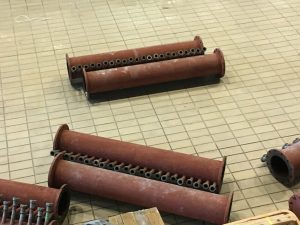

 次の工程は、リンクの周りに設置されていた赤い管を撤収します。1つの大きさが直径30cm、長さ1m75cmほどの大きな鉄管なので、この作業も大変です。一日ではなかなか終わることはできません。

南側植栽刈込み

2021年4月10日 土曜日

あたたかい春の日差しの中で、日本ガイシアリーナの南側の植栽も綺麗な花が咲き始めました。モンシロチョウも葉っぱにとまって羽を休めています。

 本日は伸びてきた植栽を刈込みました。2時間ほどで全体の3分の1くらいが終わりました。左下の写真がが実施前で、右下が実施後です。なかなかわかりづらいかもしれませんが、いかがでしょうか?草刈り機で行ったため作業が終了して数時間が経ちますが、まだ手に振動が残っています。

 残りはまた後日実施予定です。おっと、カマキリの卵は刈り込んでいませんよー。

アイスリンクから競泳プールへ その3

2021年4月10日 土曜日

アイスリンクのフェンスが全て取り除かれました。と、一言で言いますが、固定しているボルトを一つ一つ取り外し、倉庫まで運び込みそれらを整理整頓して収納する作業はとても重労働です。

 そして今度は、リンクを一周りしている赤い管に接続している黒い管(751本分)を外していきます。まずは、固定されているボルトを外していきますが、これが固くてなかなか外れません。工具を使ってやっとのことで取り外します。地味な作業でも、ボルトはリンクの反対側もあるので大変です。ボルトを外し、赤い管から黒い管を抜いたところで本日の作業は終了です。工事が始まってから、1週間が経ちました。作業をしている皆さん、大変お疲れ様です!

アイスリンクから競泳プールへ その2

2021年4月8日 木曜日

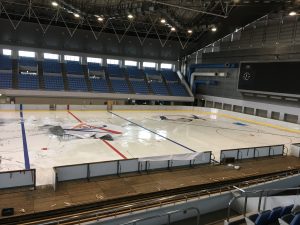

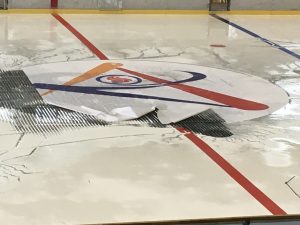

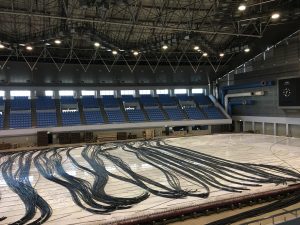

アイスリンクの氷も全て溶けて、リンク内の国体のロゴやアイスホッケーのラインがはずされました。リンクサイドでは土台の木材がほぼ解体されました。また、氷を作るための不凍液(凍らない液で、これを冷やして管に流すことで回りの水が凍る仕組み)が流れていた細くて黒い管(751本)と太くて赤い管が姿を現しました。次の工程はリンクサイドのフェンスの解体となります。
 →
      まだ氷が残っている状態          現在の氷が溶けた状態

             近くで見るとこのような感じです。

ベッドの修理

2021年4月6日 火曜日

 日本ガイシアリーナには宿泊研修棟があり、スポーツに関わる合宿や遠征などの団体様にお泊りいただけます。

       <客室4人部屋>             <ミーティングルーム>

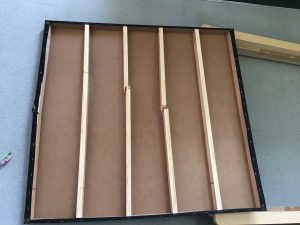

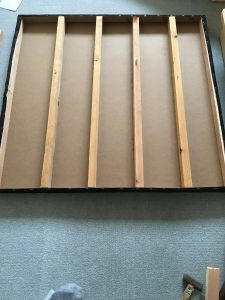

 この度、各客室のベッドを点検しました。すると、「ガーン」。何とご覧のようにマットレスの下の床板の支柱が折れているではありませんか。このまま放置しておけば、お客様が心地よくご就寝できなくなってしまいます。

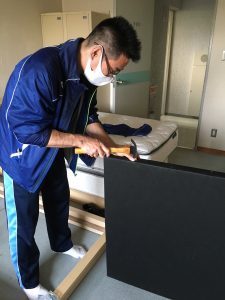

 そこで、職員で修理をすることにしました。折れている支柱は全部で21本。折れた支柱を取り除き、新しい支柱をあてがって釘を打ち付けます。作業中、釘が何度も折れてしまい簡単には修理できず、延べ3日間かけてようやく終了しました。

 これで安心してお客様がご宿泊できるようになりました。日本ガイシアリーナ宿泊棟では、客室が18室あり、一度に66名の方がご宿泊いただけます(現在は新型コロナウイルス感染防止対策のため人数制限有)。是非、ご利用ください。
 あっ、そんなことは決してないと思いますが、念のために…。ご宿泊の際にベッドの上でピョンピョン跳ねたりしないでくださいネ。

アイスリンクから競泳プールへ その1

2021年4月4日 日曜日

 4月1日からアイスリンクから競泳プールへの転換工事が始まっています。現在は、リンクサイドのゴムマットが全て取り除かれました。

 また、皆さんに音をお伝えすることはできませんが、リンクの氷が解けて排水溝へ流れ、まるで川のせせらぎのよう音に聞こえています。
 リンク中央ある、「第76回国民体育大会冬季大会」のシンボルロゴもはずされていきます。
